您现在的位置:主页 > 相声小品 > 地源热泵打井费用多少钱一米,2号站官网地源热泵打井需要办什么

地源热泵打井费用多少钱一米,2号站官网地源热泵打井需要办什么

2023-08-10 13:02
2号站平台怎么注册?,2号站怎么开户?

地源热泵利用陆地浅层能源,通过输入少量的高品位能源(如电能),实现由低品位热能向高品位热能的转移,地源热泵已成功利用地下水、江河湖水、水库水、海水、城市中水、工业尾水、坑道水等各类水资源以及土壤源作为
地源热泵利用陆地浅层能源,通过输入少量的高品位能源(如电能),实现由低品位热能向高品位热能的转移,地源热泵已成功利用地下水、江河湖水、水库水、海水、城市中水、工业尾水、坑道水等各类水资源以及土壤源作为地源热泵的冷、热源,那么地源热泵打井费用多少钱一米?地源热泵打井需要办什么手续?本期泵阀网为您详细解答!


一、地源热泵打井费用多少钱一米

影响地源热泵打井价格的因素:

1、打井米数

地源热泵打井价格与地源热泵的打井总米数息息相关。

在地源热泵打井之前,地源热泵安装公司会根据业主家地源热泵机组所需求的制冷量计算出所需求的打井总米数,根据详细的地质情况,给出详细的打井数量及打井深度。

地源热泵所需求的总冷量越大,就需求打更多更深的井来满足地源热泵的冷量,打井的米数越长,数量和深度越大,所形成的人力物力消耗就更多,从而打井的造价自然就更高。



2、地质情况

在打井总米数必定的情况下,打井所在位置的地质情况也会影响地源热泵打井价格。

如粗细纱、黄土层、卵石层、基岩层等不同的地质情况,会导致不同的打井难度,地质越坚硬,打井难度越高,打井价格也会相对较高。

从近年许多的地源热泵打井工程来看,因为地质情况的不同,地源热泵打井价格每米均匀从150到200元不等。



3、埋管方式

除了地源热泵打井施工,地源热泵打井埋管方式也会影响整个打井的造价。地源热泵的埋管方式有两种,单U和双U。

单U埋管管材使用少,能效正常;双U埋管管材使用多,能效高通常是单U的1.2-1.4倍。在地源热泵的埋管中,双U埋管使用的越多,整个工程的造价也会相应提高。



二、地源热泵打井需要办什么手续



1、施工前准备

注意:

A、 向建设单位详细了解工程情况,如图纸资料、地下管线资料、土建装修进度等,为施工做好施工计划提供资料数据。

B、 组织人员参加图纸会审,明确国家规范、合同条款、施工技术标准、施工现场的要求。

C、 办理需办的动工、动火等手续,做特殊工种培训。

D、 严格审核地下管线及构筑,确保施工打孔不破坏地下管线及构筑。

E、 准备工程安装材料,地下换热器及管件材质符合设计要求,具有质量检验报告和生产厂的合格证。

F、 地下换热器质量符合国家现行标准《给水用聚乙烯(PE)管材》GB/T 13663中的各项规定。管材的公称压力及使用温度满足设计要求,管材的公称压力不小于1.0MPa。地下换热器外径及壁厚符合规范的规定。

G、 做好施工班组的技术交底工作(包括图纸资料、工艺流程等)。

H、 熟悉现场,规划总平面布置,编制施工组织设计及施工方案,送有关部门审批。

2、设备进场

打井设备进场,确认施工环境,察看现场管线,避开管线打井。确定设备房位置大小,现场测量放线定井位。

注意:

A、打孔前根据施工图轴线对现场布线确定打孔位置,确保打孔点误差小于10mm,在每个孔中心做好醒目标记,以保证打孔位置准确。

B、钻井机械定位保证水平度偏差≤1%。



3、安装打井设备,接水、电,开挖泥浆池及循环沟槽。

注意:

A、使用合格钻机,设备安装应符合质量标准。

B、钻具组配要合理,不同岩层更换不同钻具。

C、循环池为1m3左右,循环沟槽深度80cm,宽40cm。



4、钻机开钻

一切就绪后,钻机开始钻井。根据工程的实际情况,钻井可能会分为多个区域。

注意:

A、根据工程实际情况,2号站开户测速随时填写记录表并及时分析土壤实际情况。

B、钻孔就位,要保证钻机钻杆垂直度,防止垂直偏差将已埋管道损坏。

C、钻井深度及埋管长度必须符合设计要求,井深误差不超过1 米,保证埋管长度。

D、打孔完成后,检查打井深度和打井的质量并做好隐蔽工程记录报监理验收。

5、热熔U型弯头及安放管卡

注意:

A、尽量采用刚出厂的供热管材,不采用出厂已久的管材。

B、U形弯管要采用定型的成品件,不宜采用现场直管道煨制的弯头。



6、测压

安装下管前,测试管道压力是否正常。

注意:

A、强度试验一般注水进行,2号站测速注水后10分钟压降小于0.05MPa,即为合格。

B、试压合格后,管道内维持0.6Mpa的压力,为了监控方便,压力表装卸处设球阀,组对好的U型管的两开口端部,应及时密封,以防杂物进入,并且可以带压下管。

C、U型管制作试验合格后,宜成卷打捆堆放,表面用彩条布覆盖避免在阳光下直接照射,以防发生热变形。

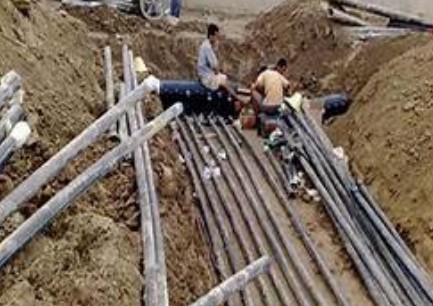

7、下管

PE管带压力下管。管道内存水可在受压时保证PE管不变形。

注意:

A、采用机械下管时压力表不拆除,U型叉头部设帆布、在下管井口设麻袋等材料垫层,防止在下管过程中对PE管的损伤,下井的机械叉不直接与U型PE管接触,防止碰坏U形管,机械下管时顺着井口缓慢下井,PE管操作手注意下管时的机械重量,要求以机械钻杆自重下管,不需外力,当垂直下到井底,操作手查看压力表的压力,当原有压力无下降时,即下管成功。

B、竖直地下换热器换热器U形管安装应在钻孔钻好后立即进行。


8、二次试压

下管完成后,做第二次水压实验。确认U型管无渗漏后,拆除压力表,用**PE管帽封堵。此时需对供回水管标记,避免日后垂直埋管接驳水平总管时接反。**为简单有效的方法是将供水管(或回水管)截短,使之在长度上明显区别于回水管(供水管)。

注意:

A、如试压过程中发现不能稳压,应及时将管道拉出,重新埋入试压合格的管道,并分析原因。提出整改办法。

9、垂直井回填

钻井到达深度后,用膨润土、黄沙调浆,配合循环灌浆回填井。

注意:

A、U型管安装完毕后,应立即用原浆材料回填。灌浆的目的一是强化换热管与地耦孔壁之间的传热,满足传热要求;二是满足环保要求,表现在:避免地表污染物渗漏到地耦孔中;防止不同含水层水质的混合串通;防止自流井水由地耦孔向上喷漏等。

B、灌浆时,应保证灌浆的连续性,使灌浆液自上而下灌注封孔,确保钻孔灌浆密实,无空腔,否则会降低传热效果,影响工程质量。

C、为了保证充分的灌浆回填,经过泥浆沉淀后**终使用黄沙回填,保证回填料高度与地面平行,或采用多次回填满足回填要求。
